In Hamburg gibt es mittlerweile mehr als 5.000 öffentliche Ladepunkte. Das sind 40 Prozent mehr als vor einem Jahr.

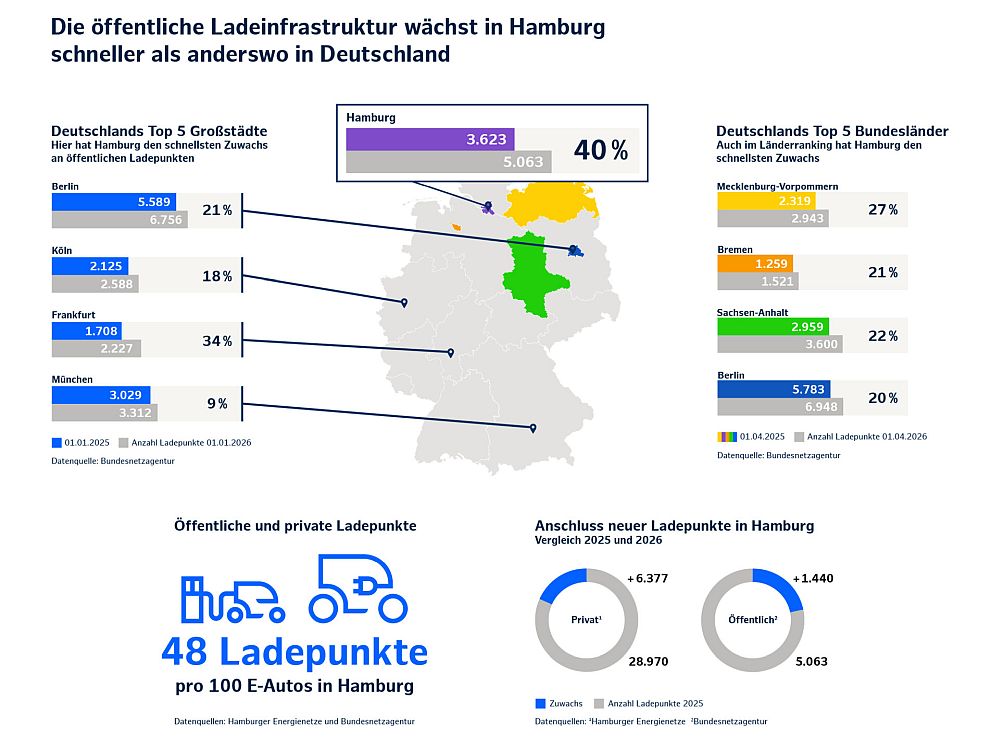

Hamburg baut die öffentliche Ladeinfrastruktur für Elektroautos derzeit schneller aus als alle anderen deutschen Bundesländer und auch schneller als die zehn größten Städte Deutschlands. Nach aktuellen Zahlen der Bundesnetzagentur gibt es in der Hansestadt inzwischen 5.063 öffentlich zugängliche Ladepunkte. Gegenüber April 2025 bedeutet das ein Plus von 1.440 Ladepunkten oder 40 Prozent. Bundesweit lag das Wachstum im selben Zeitraum nur bei 28 Prozent.
Ein wesentlicher Grund für diese Entwicklung ist die Hamburger Strategie, die öffentliche Ladeinfrastruktur seit 2025 über ein Konzessionsverfahren stadtweit und bedarfsgerecht auszubauen. Neben der städtischen Hamburger Energiewerke Mobil GmbH sind daran sechs private Betreiber beteiligt. Einen großen Anteil am Ausbau haben zudem die Hamburger Energienetze, die ein Rekordvolumen bei den Anschlüssen umgesetzt haben.

Katharina Fegebank, Zweite Bürgermeisterin und Senatorin für Umwelt, Klima, Energie und Agrarwirtschaft, betont die Bedeutung des Ausbaus für die Stadt. Elektromobilität sei ein wichtiger Baustein für eine moderne und wettbewerbsfähige Stadt, während Hamburg beim Ladeinfrastrukturausbau parallel gut vorankomme.
Digitaler Anschluss beschleunigt den Ausbau
Neben den öffentlichen Ladepunkten wurden zwischen 2024 und 2025 auch rund 6.400 weitere Ladepunkte auf privaten Flächen angeschlossen. Damit kommt Hamburg inzwischen auf fast 29.000 private Ladepunkte. Dazu zählen Wallboxen an Wohnhäusern und in Garagen ebenso wie Ladepunkte auf Supermarkt-, Hotel- und Betriebsgeländen.
Ein wichtiger Treiber des schnellen Ausbaus ist der digitale Antragsprozess der Hamburger Energienetze. Wer in Hamburg eine Ladesäule oder einen privaten Ladepunkt errichten will, kann den gesamten Anschlussprozess über das Hausanschluss-Portal Hamburg anstoßen und dort transparent verfolgen. Unter dem Bereich „Elektromobilität“ lassen sich alle Schritte für Betreiber und Handwerksbetriebe koordiniert abwickeln.
Für einzelne Ladepunkte erstellen die Hamburger Energienetze Anschlussangebote in rund 10 Tagen. Bei größeren Ladeparks liegt das Angebot meist innerhalb von etwa vier Wochen vor. Das beschleunigt den Aufbau neuer Ladeinfrastruktur deutlich und senkt die Hürden für private wie gewerbliche Projekte.
